Как увидеть задачи нескольких проектов Битрикс24 на одной диаграмме Ганта

Чтобы увидеть задачи нескольких проектов Битрикс24 на одной диаграмме Ганта, откройте «Портфельный Гант», выберите группировку «Проекты», отметьте нужные проекты и примените фильтр. Приложение соберёт доступные вам задачи на общей временной шкале. Так можно сопоставить плановые интервалы, крайние сроки и работы без полного плана.

Этот обзор полезен перед встречей руководителей проектов: видно, какие работы идут одновременно и где нужно уточнить план. Пересечение полос само по себе ещё не означает перегрузку сотрудника. Продолжительность задачи не показывает, сколько часов в день он тратит на неё.

Что подготовить перед просмотром

Выберите период и проекты, по которым нужно принять решение. Для первого обзора достаточно нескольких проектов и ближайшего месяца: так проще проверить состав задач и понять обозначения.

У задач должны быть заполнены плановое начало и плановое окончание. Только тогда приложение строит полосу. Крайний срок показывается отдельно и не заменяет недостающую плановую дату. Задачи без полного интервала можно включить в выборку; они попадут в отдельный блок.

Убедитесь, что текущему пользователю доступны нужные задачи. «Портфельный Гант» соблюдает права Битрикс24. Если задача не открывается в штатной карточке, приложение не предоставит к ней доступ. Порядок проверки разобран в статье «Участник не видит задачи проекта».

Как собрать несколько проектов на одной шкале

  1. Откройте установленный «Портфельный Гант» в меню приложений Битрикс24.
  2. Выберите группировку «Проекты» и отметьте нужные проекты.
  3. Задайте период и статусы. При необходимости включите завершённые задачи и задачи без полного планового интервала.
  4. Нажмите «Применить» и дождитесь завершения загрузки.
  5. Выберите масштаб: дни, недели, месяцы или кварталы. Раскройте задачи и подзадачи в нужной группе.

В каждой группе появится сводный интервал по загруженным задачам с плановыми датами. Он помогает сравнить проекты, но не подтверждает полный срок проекта: в выборку могли не попасть задачи из-за периода, статусов или прав пользователя.

Перед обсуждением проверьте, закончилась ли загрузка и нет ли предупреждения о частичных данных. Приложение останавливается после 10 000 просмотренных задач. В таком состоянии поиск, сводка и диаграмма охватывают только загруженную часть. Сузьте выборку и повторите загрузку, прежде чем делать вывод по всему портфелю.

Задачи нескольких проектов на общей диаграмме Ганта

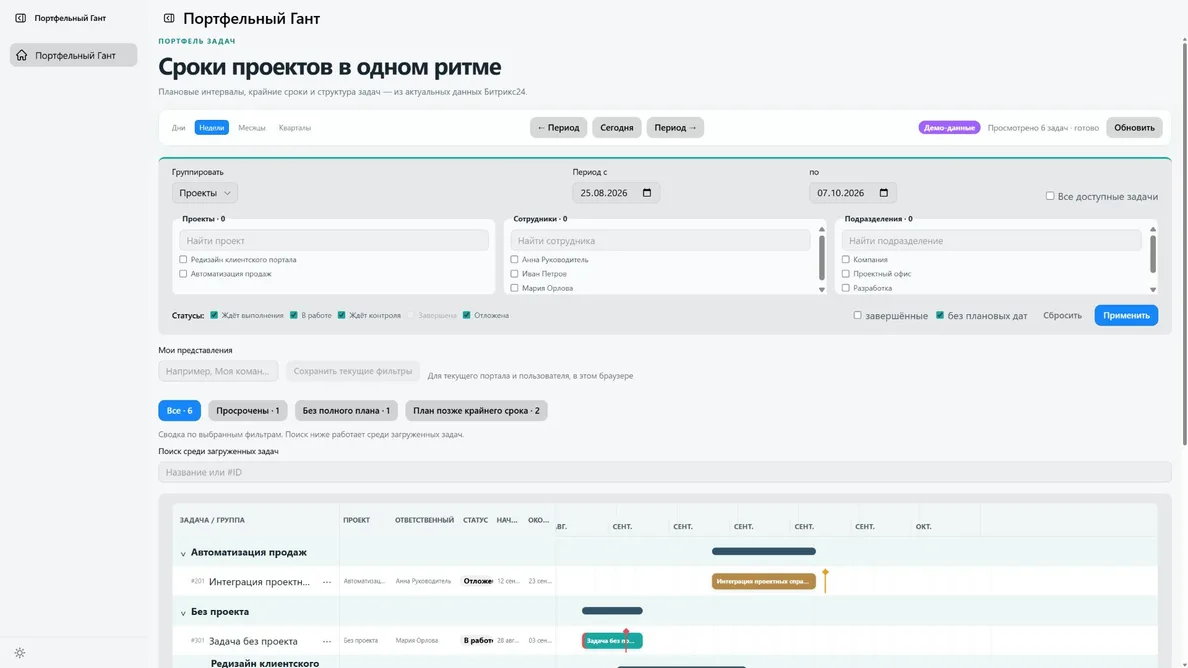

Экран «Портфельного Ганта» с демонстрационными данными: выбор проектов, периода и общей шкалы.

Учебный пример: два проекта и общий исполнитель

Допустим, команда одновременно готовит сайт и обновляет каталог. Это условный пример, а не описание клиентского результата. В обоих проектах один дизайнер отвечает за макеты.

Сначала выберите два проекта и сравните их плановые интервалы. Затем переключитесь на группировку по сотрудникам, выберите дизайнера и примените фильтр. По ответственному станет проще сопоставить его доступные задачи из разных проектов.

Что видно на диаграмме Что уточнить у команды
Две полосы занимают одну неделю Сколько времени в день требуется каждой задаче и допустима ли параллельная работа
Плановое окончание позже крайнего срока Какой срок согласован и за счёт чего команда рассчитывает его соблюсти
Задача находится в блоке без полного плана Кто и когда уточнит плановое начало и окончание
Проект выглядит короче ожидаемого Все ли нужные задачи доступны и входят ли они в фильтр

Откройте спорную задачу по её названию в штатной карточке Битрикс24. Проверьте описание, ответственного и актуальные договорённости. Решение о переносе лучше принимать после этой проверки: общая шкала помогает найти вопрос, а ответ зависит от содержания работы.

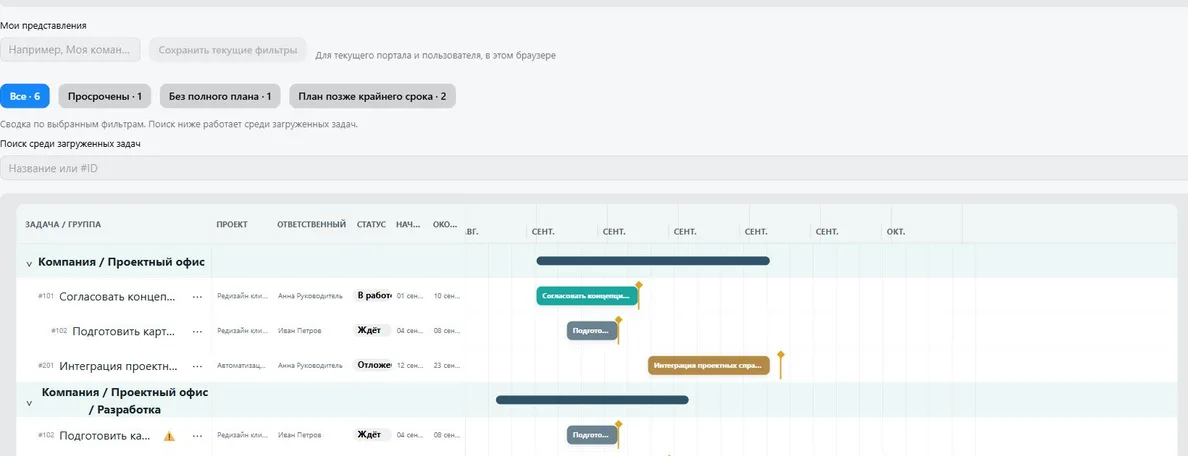

Группировка задач по подразделениям на портфельной диаграмме
Демонстрационные данные. Группировка по подразделениям помогает сопоставить работы команды; полосы не показывают процент загрузки.

Как найти задачи с риском по срокам

Сводка над диаграммой позволяет оставить просроченные незавершённые задачи, задачи без полного плана или работы, у которых плановое окончание позже крайнего срока. Нажмите нужный показатель, затем при необходимости уточните выборку поиском по названию или ID.

Завершённые задачи не входят в показатели просрочки и превышения крайнего срока. Сводка и поиск работают по уже загруженным данным. Поэтому нулевое значение при неполной загрузке нельзя считать подтверждением отсутствия риска во всех проектах.

Если нужно вернуться к обзору позднее, сохраните личное представление с фильтрами и масштабом. Оно хранится в текущем браузере для пользователя и портала. На другом устройстве оно не появится; после очистки локальных данных браузера его потребуется создать заново.

Что учитывать при изменении плана

На широком экране приложение позволяет менять плановое начало и окончание задачи в пределах прав пользователя. Крайний срок при этом остаётся прежним. После переноса нужно отдельно сверить план с контрольной датой и договорённостями команды.

Для работы с зависимостями внутри проекта используйте подходящий сценарий Битрикс24. Он разобран в статье о Ганте проекта, связях задач и переносе сроков. «Портфельный Гант» не строит критический путь и линии зависимостей, не выравнивает ресурсы автоматически и не рассчитывает процент загрузки.

Частые вопросы

Покажет ли приложение все задачи выбранных проектов?

Оно покажет задачи, доступные текущему пользователю и соответствующие фильтру, в пределах лимита загрузки. Проверьте завершение загрузки, предупреждения, период и статусы. Режим «Все доступные задачи» не расширяет права пользователя.

Почему у задачи есть крайний срок, но нет полосы?

Для полосы нужны обе плановые даты: начало и окончание. Один крайний срок не образует плановый интервал. Включите задачи без полного плана и проверьте их в отдельном блоке.

Будет ли диаграмма обновляться сама после изменений в Битрикс24?

Фонового обновления по событиям нет. Нажмите «Обновить», чтобы повторно запросить актуальные данные перед обсуждением или после изменений на портале.

Полный состав возможностей и ограничений приведён на странице приложения «Портфельный Гант». Начните с небольшого набора проектов: сравните состав выборки со штатными карточками, затем сохраните удобное представление для регулярного обзора.

Приложение из статьи

  • Портфельный Гант

    Сравнивайте сроки нескольких проектов Битрикс24 на одной диаграмме Ганта. Смотрите доступные задачи по сотрудникам и подразделениям без ручной сводки.
